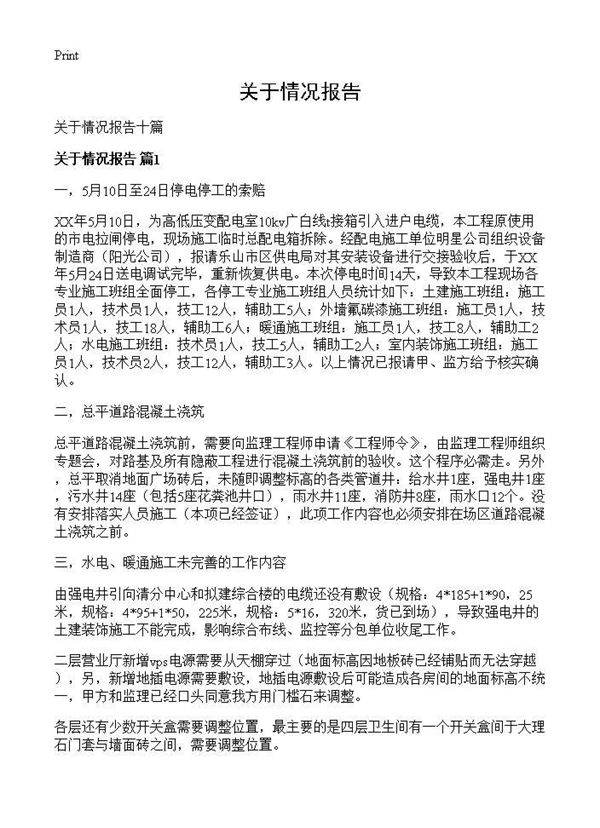

关于情况报告 本次停电时间14天,导致本工程现场各专业施工班组全面停工,各停工专业施工班组人员统计如下:土建施工班组:施工员1人,技术员1人,技工12人,辅助工5人;外墙氟碳漆施工班组:施工员1人,技术员1人,技工18人,辅助工6人;暖通施工班组:施工员1人,技工8人,辅助工2人;水电施工班组:技术员1人,技工5人,辅助工2人;室内装饰施工班组:施工员1人,技术员2人,技工12人,辅助工3人。以上情况已报请甲、监方给予核实确认。二,总平道路混凝土浇筑总平道路混凝土浇筑前,需要向监理工程师申
