施工进度计划5篇

信息:文档下载格式为DOC、属性查询8页,需要0张下载券。
免费下载
简介

施工进度计划5篇

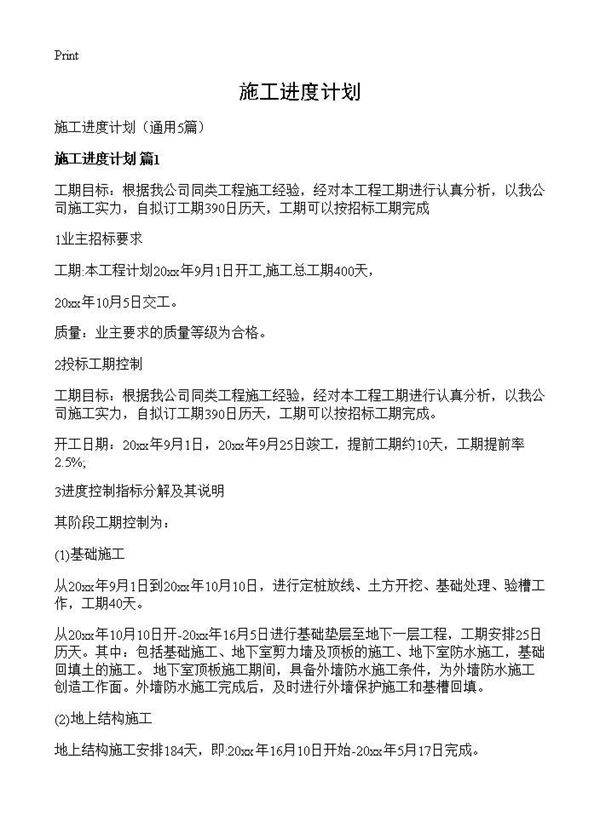

施工进度计划5篇 2投标工期控制工期目标:根据我公司同类工程施工经验,经对本工程工期进行认真分析,以我公司施工实力,自拟订工期390日历天,工期可以按招标工期完成。开工日期:20xx年9月1日,20xx年9月25日竣工,提前工期约10天,工期提前率2.5%;3进度控制指标分解及其说明其阶段工期控制为:(1)基础施工从20xx年9月1日到20xx年10月10日,进行定桩放线、土方开挖、基础处理、验槽工作,工期40天。从20xx年10月10日开-20xx年16月5日进行基础垫层至地下一层工程,工期

声明:资源收集自网络无法详细核验或存在错误,仅为个人学习参考使用,如侵犯您的权益,请联系我们处理。

不能下载?报告错误
