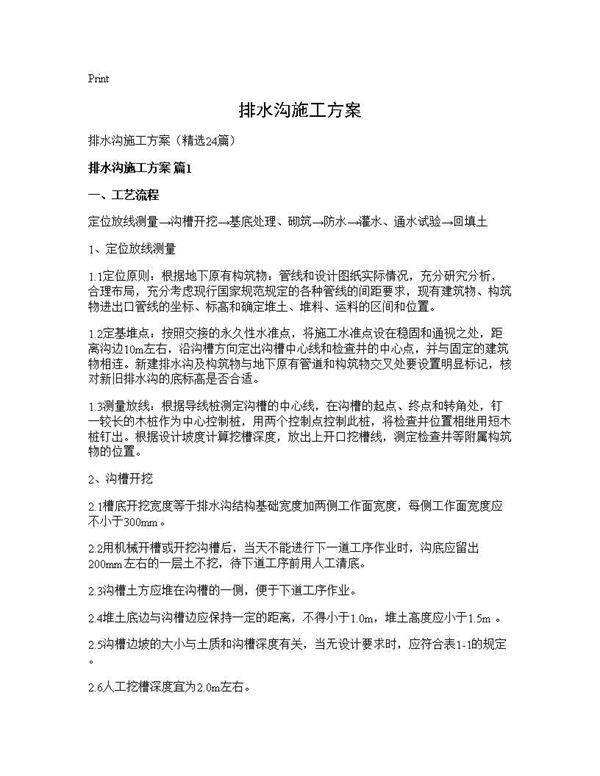

排水沟施工方案24篇 根据设计坡度计算挖槽深度,放出上开口挖槽线,测定检查井等附属构筑物的位置。2、沟槽开挖2.1槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。2.2用机械开槽或开挖沟槽后,当天不能进行下一道工序作业时,沟底应留出200mm左右的一层土不挖,待下道工序前用人工清底。2.3沟槽土方应堆在沟槽的一侧,便于下道工序作业。2.4堆土底边与沟槽边应保持一定的距离,不得小于1.0m,堆土高度应小于1.5m 。2.5沟槽边坡的大小与土质和沟槽深度有关,当无
