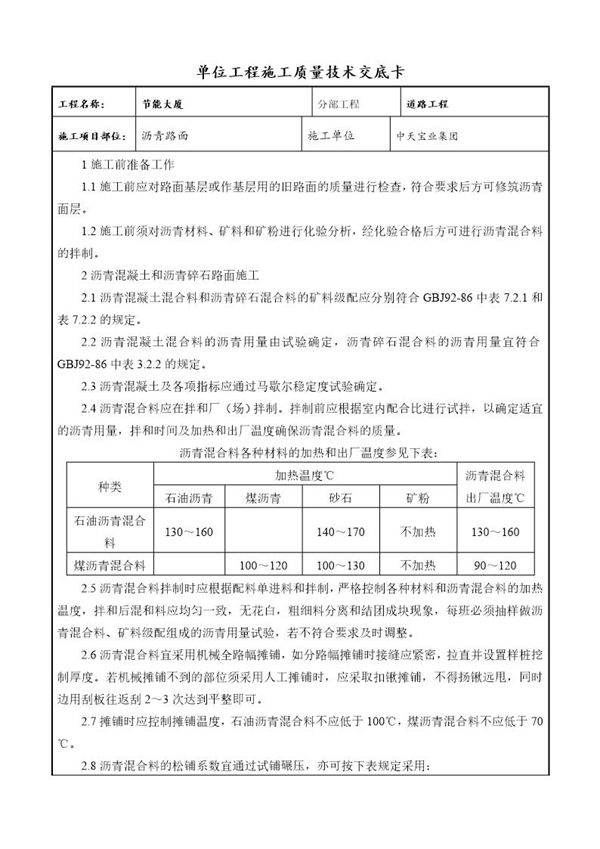

沥青路面交底 1调查现场情况编制详细可行的沥青混凝土路面施工计划和施工方案并经监理审批后组织交底。 2沥青混凝土路面施工必须成立施工组织机构使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态。 3对计划使用的机械设备和混合料配合比应通过铺筑试验段进行检验对拌和、运输、摊铺、碾压以及工序衔接等进行优化提出标准施工方法。
尊享超值权益
沥青路面交底 1调查现场情况编制详细可行的沥青混凝土路面施工计划和施工方案并经监理审批后组织交底。 2沥青混凝土路面施工必须成立施工组织机构使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态。 3对计划使用的机械设备和混合料配合比应通过铺筑试验段进行检验对拌和、运输、摊铺、碾压以及工序衔接等进行优化提出标准施工方法。
