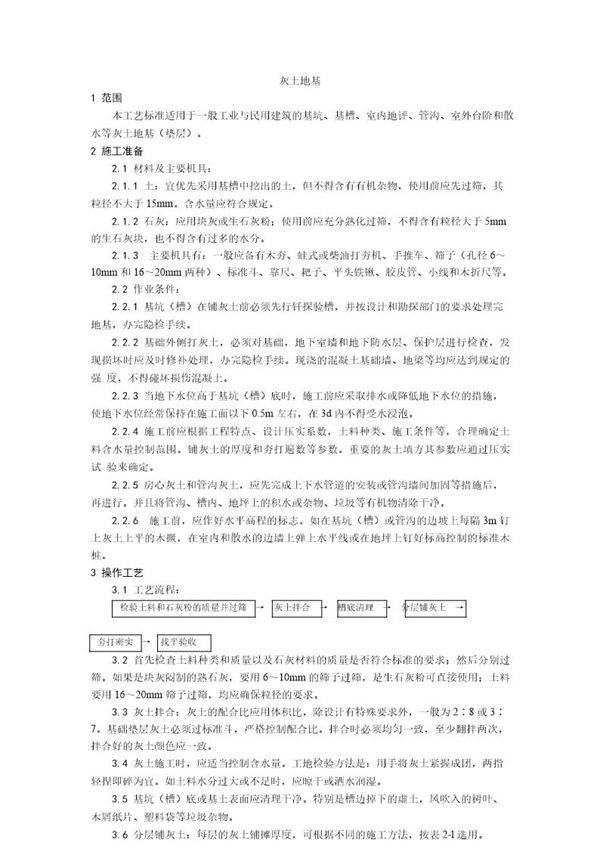

灰土地基施工工艺 灰土地基施工工艺包括准备工作、挖土、分层铺设石灰土、夯实、养护和检测等步骤。 准备工作包括对施工现场进行勘察、测量放线以及清理施工现场保证施工区域无积水、杂物等。 挖土是为了形成灰土地基的基槽需要按照设计要求开挖至规定深度并确保槽底平整。 分层铺设石灰土是在槽底铺设一层石灰和土的混合物混合物的配比需根据土质情况和工程要求来确定。 通常情况下土和石灰的重量比为6:1至3:1之间。
灰土地基施工工艺 灰土地基施工工艺包括准备工作、挖土、分层铺设石灰土、夯实、养护和检测等步骤。 准备工作包括对施工现场进行勘察、测量放线以及清理施工现场保证施工区域无积水、杂物等。 挖土是为了形成灰土地基的基槽需要按照设计要求开挖至规定深度并确保槽底平整。 分层铺设石灰土是在槽底铺设一层石灰和土的混合物混合物的配比需根据土质情况和工程要求来确定。 通常情况下土和石灰的重量比为6:1至3:1之间。
